项目部把质量通病防治工作纳入质量控制目标,对施工中常见质量通病规定具體细部做法,加强分包单位、配合单位质量通病防治工作的引导和服務,组织开展质量通病防治工作的检查,确保质量通病防治取得明显成效。
1、楼板保护层控制措施:

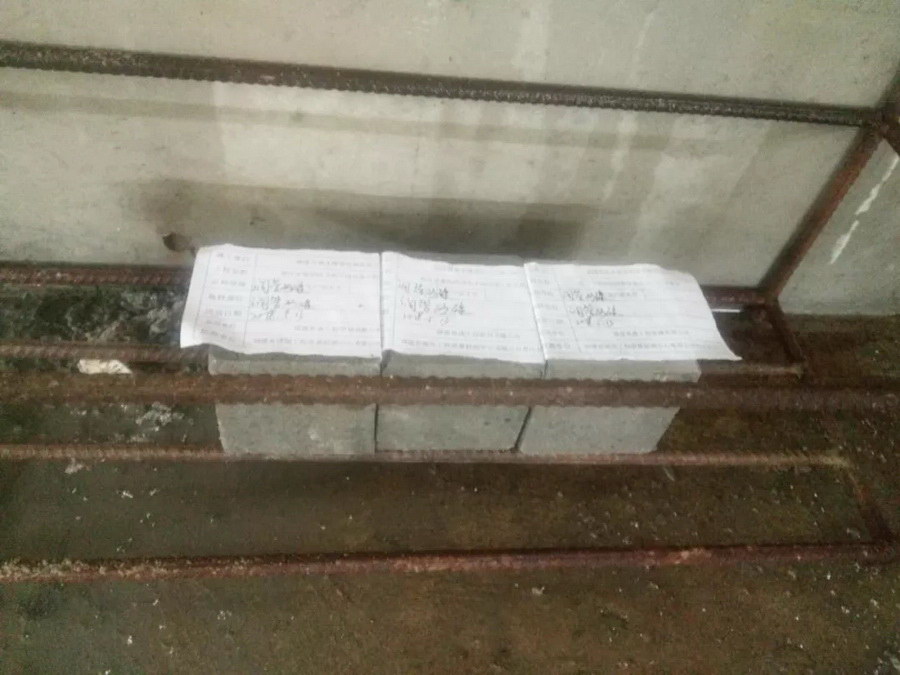

在板的钢筋下部交叉点下安装纵向、横向间距800mm左右塑料垫块。板顶采用马镫筋控制保护层厚度,间距800mm左右设置一道。

板顶及板底筋保护层环形塑料垫块做法
2、梁保护层控制措施:
梁底钢筋保护层采用支座型塑料垫块,梁侧面钢筋保护层采用环形塑料垫块,均间距每隔1.0m设置一道,每道不少于2个垫块。
梁底及梁侧保护层环形塑料垫块做法
3、墙、柱保护层控制措施:
墙柱保护层垫块可采用砂浆垫块或塑料垫块,采用阵列式放置在墙體最外层钢筋上,安放间距不应大于1.0m;柱侧面采用环形塑料垫块,水平间距不应大于0.4m,竖向间距不宜大于0.8m,每侧不应少于2个,且应对称放置。

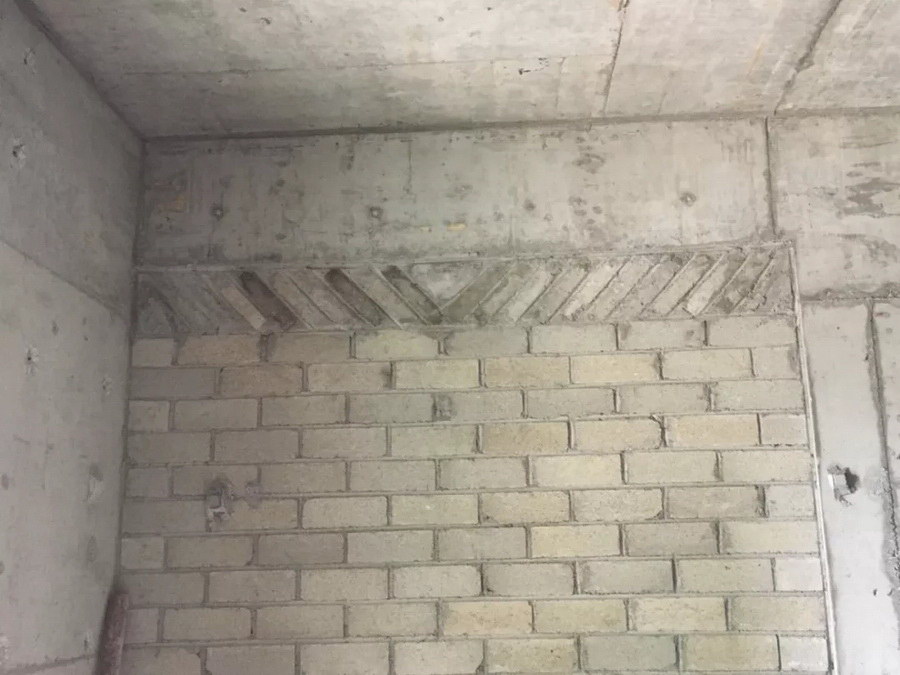

剪力墙保护层环形塑料垫块做法
4、梁柱节点核心區箍筋控制措施:

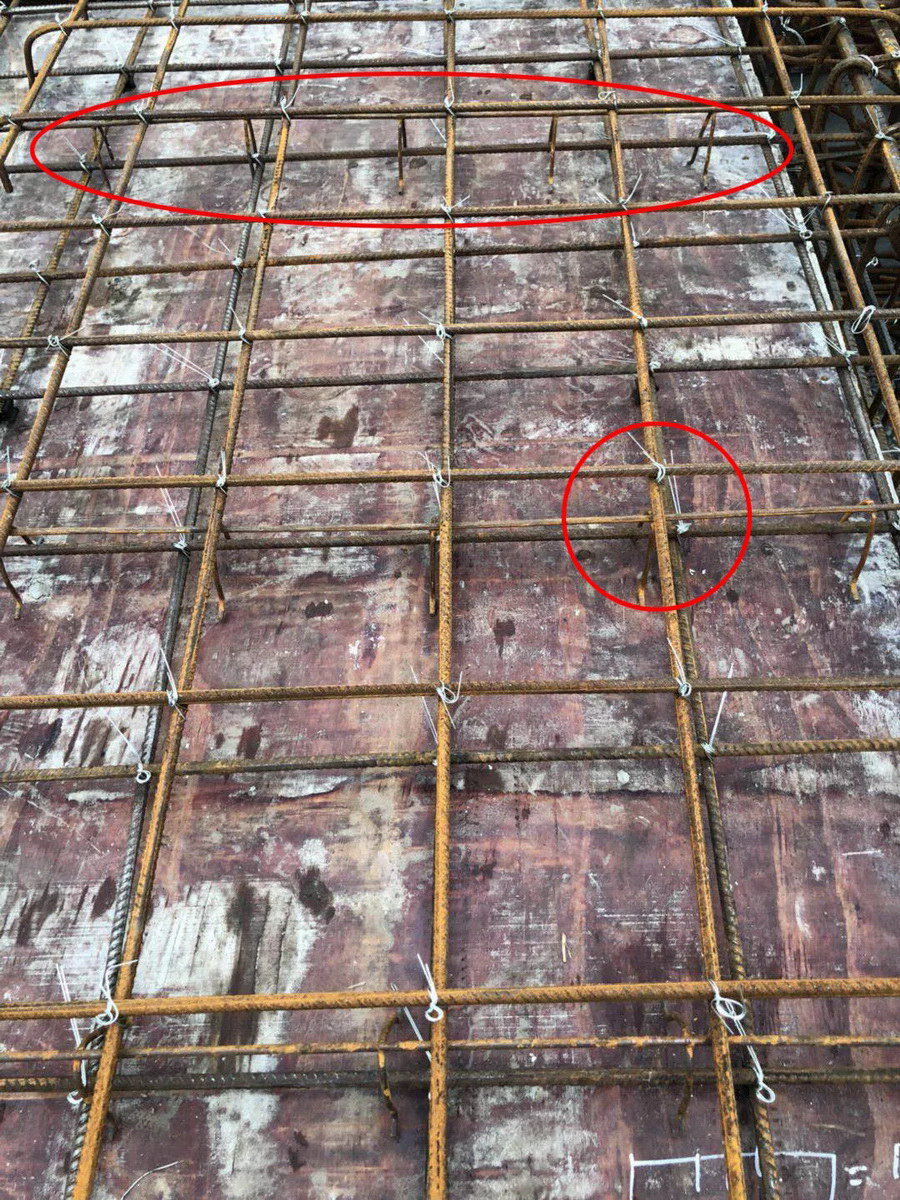

柱头节点箍筋要先在加工场根据图纸要求预先焊接成笼。先在柱纵筋上套上成品箍筋笼,梁钢筋安装过程中将梁筋穿插在柱节点箍筋笼中。待梁纵筋与箍筋全绑扎好,再与成品箍筋笼一起下沉。

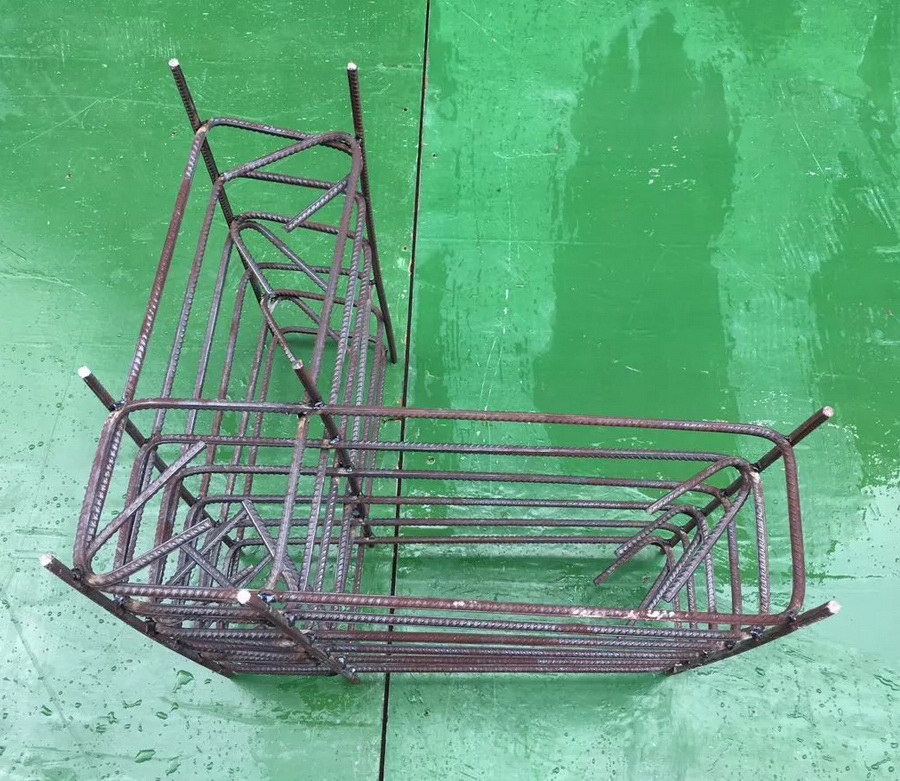

点箍筋焊接成笼

5、剪力墙竖向钢筋定位措施:
剪力墙竖向钢筋在距楼板面约20cm左右采用梯子筋定位,避免浇筑过程中造成钢筋偏位。
6、楼梯板厚及施工缝控制措施
楼梯踏步侧板采用锯齿状模板做法,可有效避免楼梯梯板厚度不满足要求;并在施工缝处设置推拉式清扫口,便于清理施工缝:

锯齿状楼梯踏步侧板
7、剪力墙临空面模板安装技术措施:
為防止墙柱根部在无楼板临空一侧漏浆及错台,采取上层模板深入下层结构面以下至少100mm,并在下层结构面的模板内侧粘贴双面泡沫胶条。

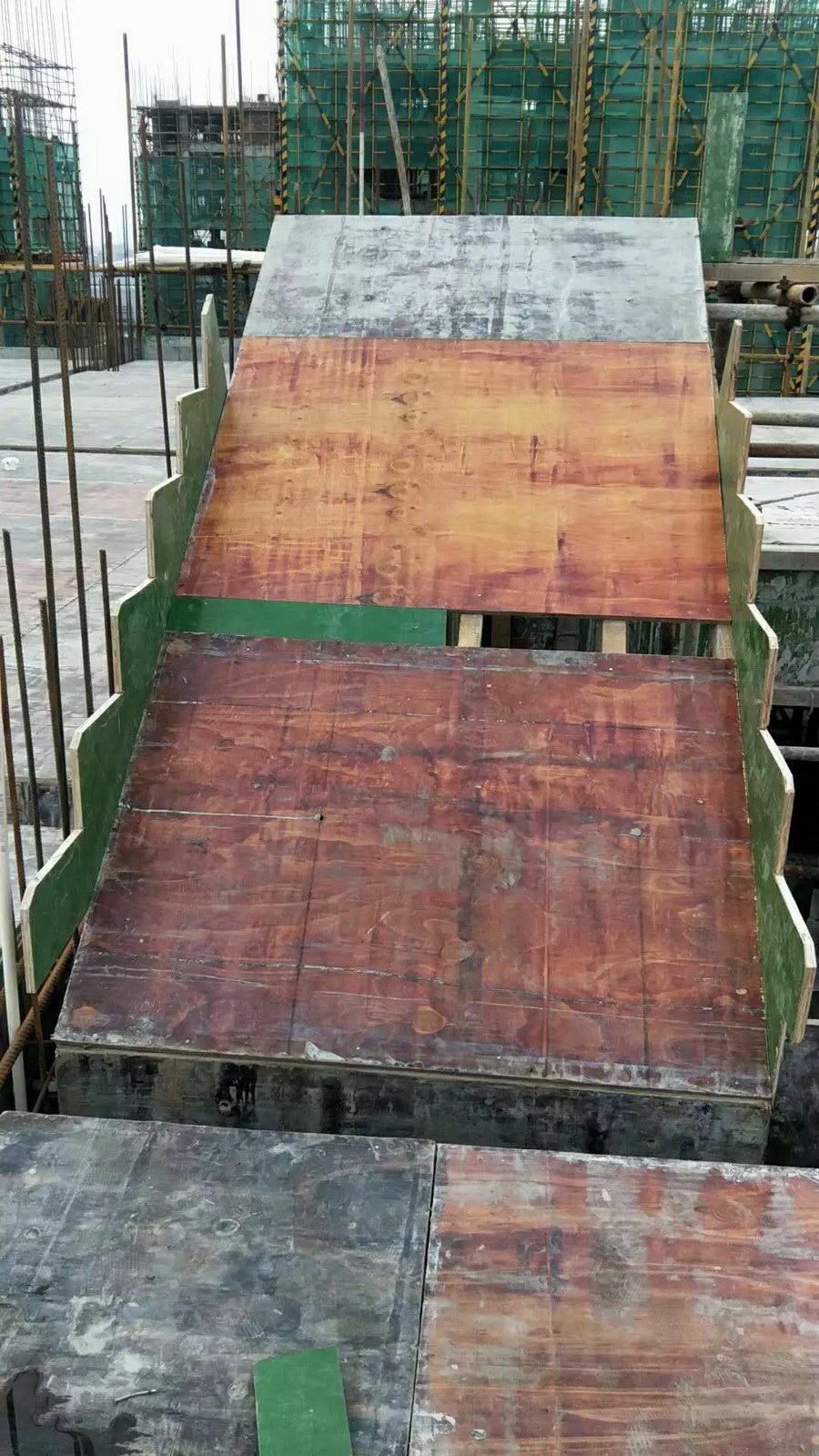

临空面剪力墙支模
8、剪力墙根部防漏浆技术措施:

内侧墙柱根部采用角钢定位板,并在角钢定位板下粘贴双面泡沫胶条。

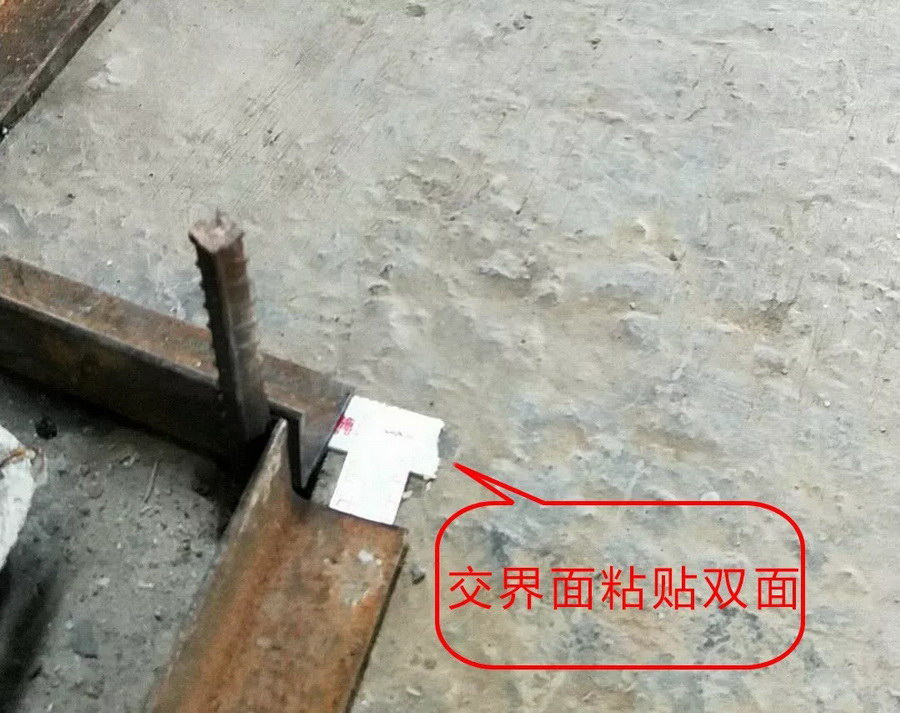

交界面粘贴双面泡沫胶条防漏浆
9、剪力墙侧模防漏浆技术措施:

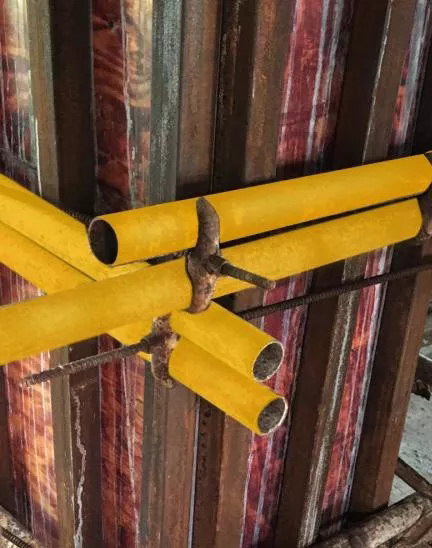

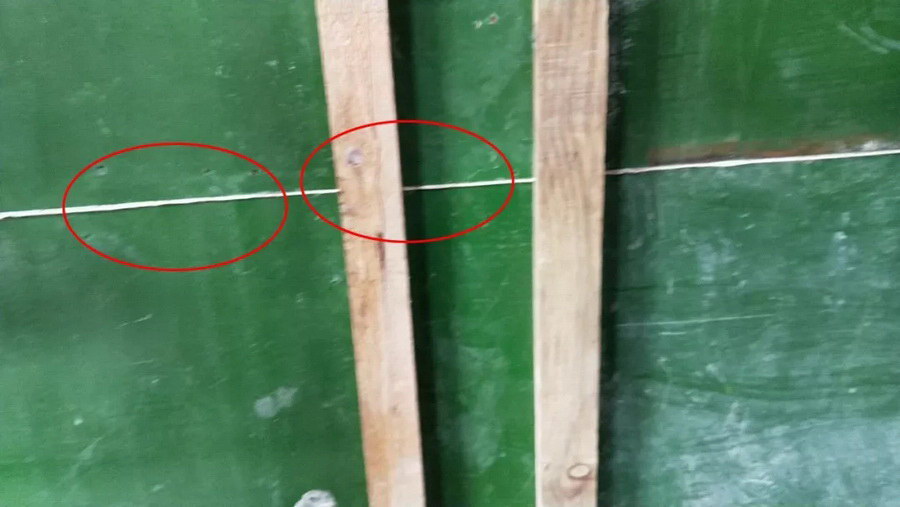

為防止模板拼缝处漏浆,模板水平拼接处粘贴双面泡沫胶条后再与另一块模板拼接;竖向拼缝处设置方木(mù。
模板与模板拼缝处粘贴双面泡沫胶条
10、墙柱阴阳角加固技术措施:
為保证墙柱阴阳角方正,在墙柱阴阳角处均采用方钢夹紧。阴阳角处对拉螺栓距端面均不应大于100mm。
柱阳角方钢加固做法
阴角方钢加固做法

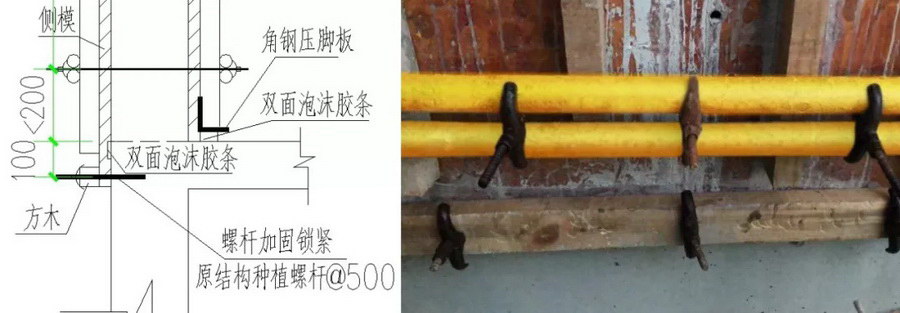

11、墙柱混凝土防夹渣技术措施
墙柱与楼面一次性支模,在墙、柱模在根部留设清扫口(100x200),角钢压脚板在清扫口处竖向翼缘做开口处理。
12、混凝土试块及润管砂浆试块同条件养护技术措施:
混凝土试块及润管砂浆试块制作拆模后,应在试块上注明制作时间、等级、工程部位。焊制钢筋笼将试块存放在楼层内,与构件相同条件下养护并计算龄期。

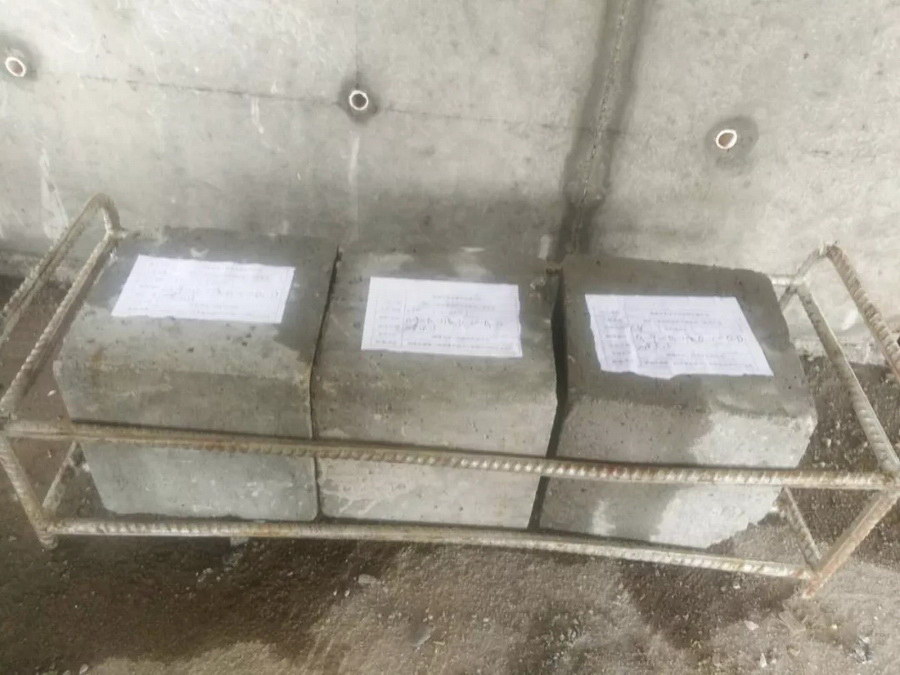

混凝土试块同条件养护
润管砂浆试块同条件养护
13、墙、柱混凝土浇筑赶浆法技术措施:
浇筑墙、柱前,底部先浇筑一层5cm左右厚同配合比水泥砂浆再浇筑混凝土,可有效避免墙、柱底部蜂窝现象。
人工浇筑同配合比砂浆
14、填充墙砌體砌筑质量控制措施:
使用皮数杆控制砌體的竖向尺寸、顶砖预留尺寸及门窗洞口部位竖向标高,并保证灰缝厚度的均匀性。
砌块模数采用皮数杆控制
在墙體砌筑14天后,砖墙墙顶应用标准砖斜砌,逐块刮浆挤紧,砖的倾斜度控制在60°~75°左右。两端及中部采用预制三角形混凝土块砌筑。
顶砖斜砌顶紧
15、窗台过梁支模技术措施:
窗台过梁底两侧贴双面胶条再安装窗台模板,采用门式加固件,避免采用铁丝,造成渗水隐患。

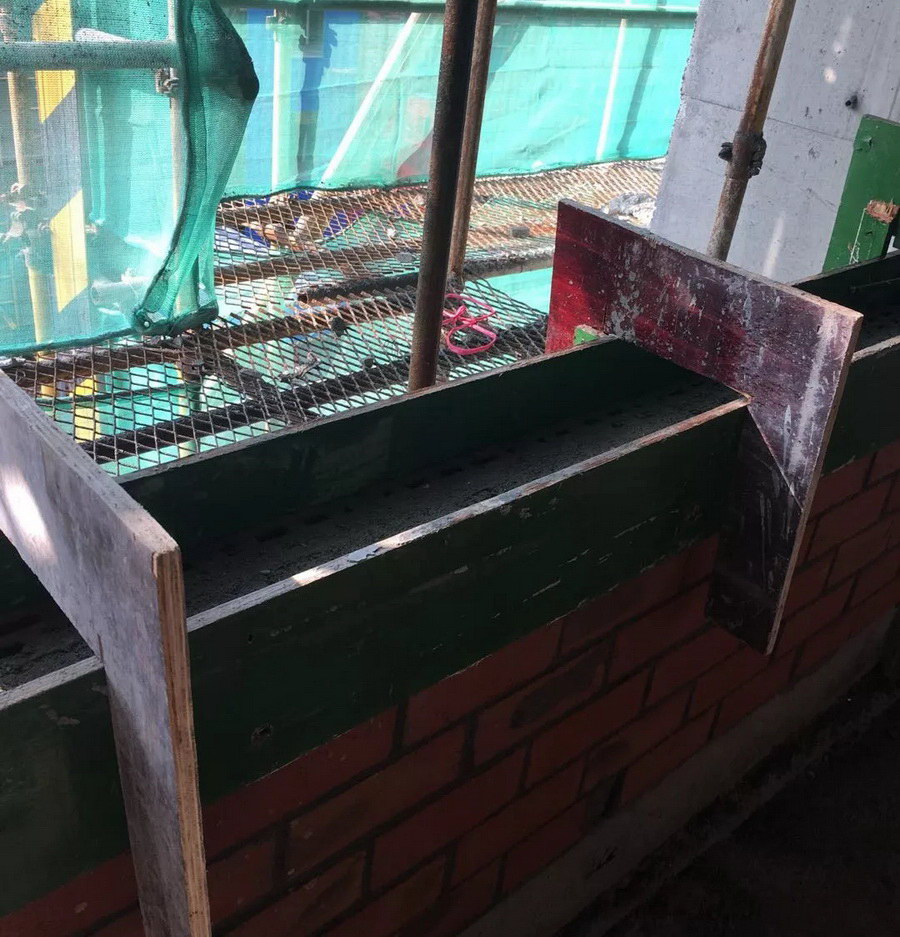

窗台过梁支模做法
窗台过梁效果
扫二维码用手机看

公司将始终坚持“讲诚信、重质量”的执业精神,以人為本,强化管理,依靠科技进步,不断提高科技装备水平,以更优的质量、更好的信誉,热诚服務,文明施工,努力创建优质工程,让社会满意、业主放心,也愿意成為您最可信赖的長期合作伙伴。
地址:福建省晋江市世纪大道晋江总商会14楼
電话:0595-85689665
E-mail:fjyucai163.com
页面版权所有:福建省育才建设发展有限公司 技术支持:华耀信息科技
